Einreichungsanforderungen im Bauordnungstext,
vergraben in 1.000 Seiten
Ein Kalkulator auf r/estimators beschrieb die Aufgabe in einem Satz: „Ich bin gerade dabei, mit Ctrl+F jede grundlegende Materialanforderung zu finden (15-mm-Kupferrohre, Absperrventile, bestimmte Zählerkästen usw.)." Der Thread-Titel lautete „Ctrl+F bei 150-seitigen Leistungsverzeichnissen bringt mich um." Ersetzt man das 150-seitige Leistungsverzeichnis durch einen 1.000-seitigen Bauordnungstext, funktioniert die Methode nicht mehr – aber nicht, weil das Tippen langsamer wird.
Die Suche nach einem Wort in einem Dokument findet jede Stelle, an der dieses Wort vorkommt. Sie kann keine Anforderung finden, die mit einem anderen Wort formuliert ist. Diese Lücke hat in der Informationsabfrage einen Namen: Recall, der Anteil aller relevanten Elemente, den eine Suche tatsächlich findet, im Gegensatz zur Präzision, dem Anteil des Gefundenen, der relevant ist. Ctrl+F punktet mit hoher Präzision und niedrigem Recall – und bei einem 1.000-seitigen normativen Dokument ist der fehlende Anteil der Grund, warum ein Überprüfungszyklus Wochen später ins Stocken gerät.

Wichtige Erkenntnisse
- 48 Prozent der US-Nacharbeiten gehen auf schlechte Projektdaten zurück, und Ctrl+F kann keine Anforderung finden, die mit einem anderen Wort formuliert ist.
- Der Anforderungssatz ist eine Vereinigung aus Division-01-Regeln, den Einreichungsartikeln jedes Abschnitts, Zeichnungsnotizen und referenzierten Normen.
- Definieren Sie zuerst die fünf Spalten und prüfen Sie dann jede extrahierte Zeile im Review Mode von ImageToTable.ai gegen ihre Quellseite.
Der Fehler, der erst drei Wochen später sichtbar wird

Eine versäumte Einreichungsanforderung wird selten in dem Moment entdeckt, in dem sie versäumt wird. Sie taucht später auf, wenn ein Artikel mit langer Vorlaufzeit den Punkt der Fertigung erreicht und niemand die Werkstattzeichnung genehmigt hat, oder wenn ein Prüfer eine Zertifizierung verlangt, die nie eingereicht wurde. Bei einem Gewerbeprojekt sind Einreichungen das Tor, das Beschaffung und Installation für jeden Gewerke öffnet. Ein einziges ausgelassenes Element kann ein Gewerke aufhalten, bis sein Paket die Überprüfung passiert hat.

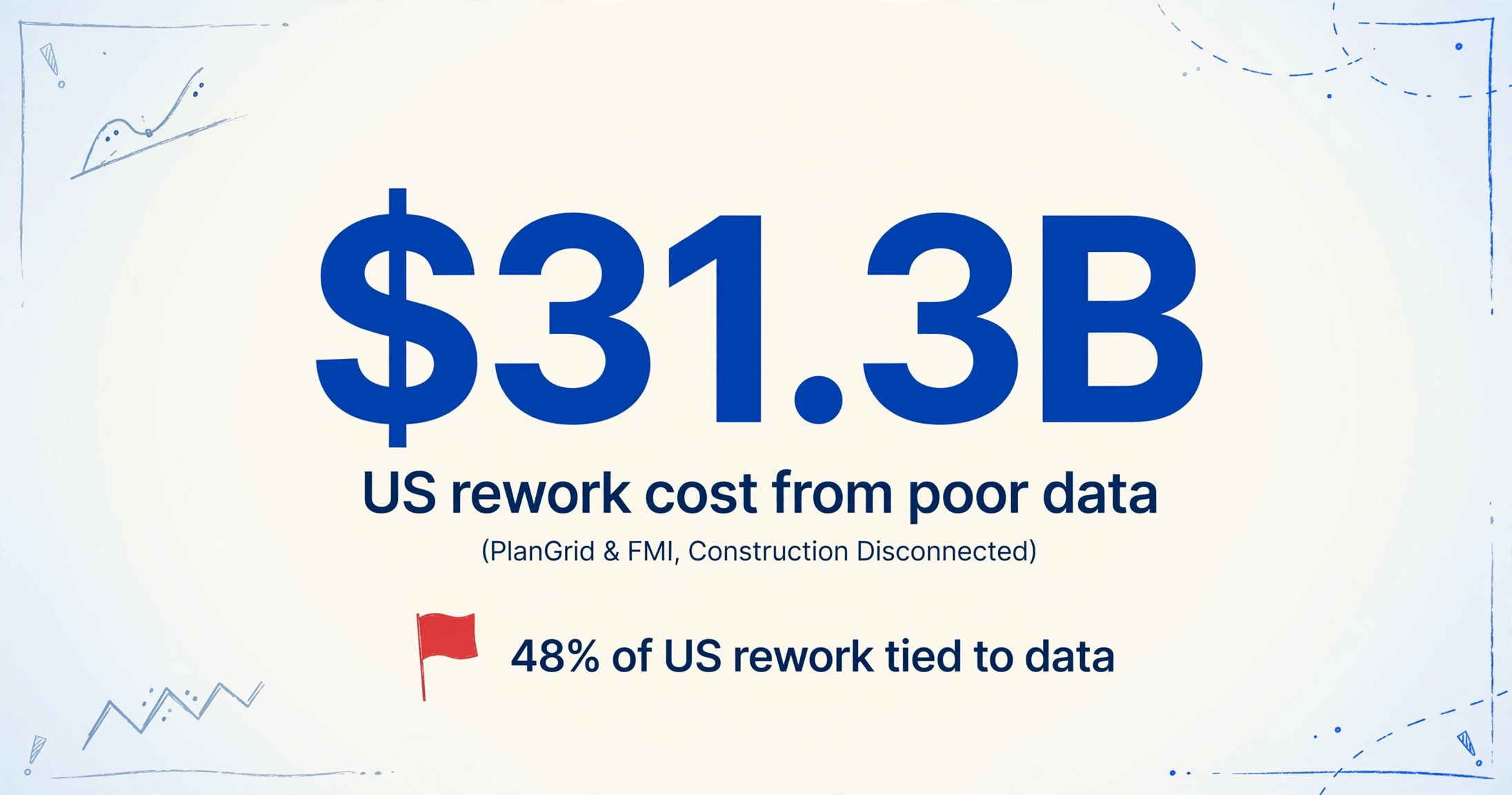

Die Kosten dieses Musters sind messbar, nicht anekdotisch. Eine gemeinsame Umfrage von PlanGrid und FMI unter fast 600 Bauprofis, Construction Disconnected, führte 48 Prozent der US-Nacharbeit und 52 Prozent weltweit auf schlechte Projektdaten und Missverständnisse zurück, eine Zahl, die sie für ein einzelnes Jahr auf 31,3 Milliarden US-Dollar in den USA bezifferte. Fehlende oder unzugängliche Projektinformationen liegen auf der Datenseite dieser Aufteilung. Eine von Hand erstellte und als vollständig erhoffte Anforderungsliste ist genau die Art von Dokument, die die Umfrage beschreibt.
Wo Einreichungsanforderungen tatsächlich zu finden sind

In einem Standard-Projekthandbuch befinden sich die Regeln für Einreichungen in einem Abschnitt, aber die Liste dessen, was eingereicht werden muss, nicht. Die beiden sind verschiedene Dokumente mit verschiedenen Aufgaben, und die Zusammenstellung des vollständigen Satzes an Bauordnung-Einreichungsanforderungen erfordert das Lesen über beide hinweg.
Die Regeln befinden sich in CSI MasterFormat Division 01, Abschnitt 01 33 00, „Submittal Procedures", der die administrativen und verfahrenstechnischen Anforderungen für Werkstattzeichnungen, Produktdaten, Muster, Zertifikate und Einreichungsprotokolle enthält (CSI MasterFormat). Der Zeitplan befindet sich in Abschnitt 01 32 19, „Submittals Schedule", der das Datum festlegt, an dem jedes Paket fällig ist. Keiner der Abschnitte listet jedes Element auf. Die tatsächlichen Elemente befinden sich in Teil 1, Allgemeines jedes technischen Leistungsabschnitts in den Divisionen 02 bis 49, wo ein Artikel „Submittals" Ihnen mitteilt, welche Werkstattzeichnungen, Produktdaten und Muster dieses Gewerke schuldet. Ein Betonabschnitt verweist für den Prozess auf 01 33 00 zurück und nennt dann seine eigenen Produkte. Dieses Muster wiederholt sich in jedem Abschnitt, und die Zeichnungen fügen Anforderungen hinzu, die die Leistungsbeschreibungen nie wiederholen.
Die Toolchain spiegelt diese Trennung wider. Adobe Acrobat öffnet und durchsucht eine einzelne Datei, Bluebeam Revu markiert Dokumente für die gemeinsame Überprüfung mit seinen Studio Sessions, und Procore Submittals verfolgt Pakete und Status über das gesamte Projekt. Das Register selbst lebt weiterhin in einer Tabellenkalkulation, und jedes dieser Tools speist es.
Eine Bauordnung ist eine andere Spezies von Langdokumenten. Die 2024 International Building Code umfasst 35 Kapitel und mehr als 750 Seiten (ANSI) und enthält nicht alle ihre eigenen Anforderungen. Kapitel 35, Referenced Standards, überträgt große Teile der Verpflichtung auf externe Dokumente wie ASCE 7, ACI 318 und NFPA 13 (ICC), und die Einführung erfolgt lokal, sodass die geltende Version von Staat zu Staat und von Stadt zu Stadt geändert wird. Was ein Praktiker als „die Bauordnung“ bezeichnet, ist eine Vereinigung über einen Dokumentensatz, nicht eine einzelne Datei. Wenn dieser Satz als ein einziges großes PDF gebunden ankommt, ist das Aufteilen entlang seiner eigenen Abschnittsgrenzen eine separate Aufgabe, die in wie man ein PDF mit Tausenden von Seiten behandelt behandelt wird.
Der Anforderungssatz ist nie an einem Ort gespeichert. Er ist die Vereinigung von Division 01-Regeln, einem Submittals-Artikel in jedem technischen Abschnitt, Zeichnungsnotizen und referenzierten Standards, weshalb das Auffinden aller wie ein Suchproblem über einen Korpus wirkt und nicht wie eine Suche in einer Datei.
Warum Ctrl+F scheitert: Dies ist ein Recall-Problem

Das Scheitern ist mechanisch, nicht persönlich. Ctrl+F gibt jedes Vorkommen der exakten Zeichenfolge zurück, die Sie eingegeben haben, sodass die Präzision hoch ist und der Recall auf die eine Formulierung beschränkt ist, die Sie erraten haben. Eine Einreichungsanforderung erscheint selten unter einem Namen. Dieselbe Verpflichtung kann als „submittal“, „shop drawing“, „product data“, „sample“, „certificate“, „test report“ oder als bloßes „submit ... for review“ geschrieben sein. Ziehen Sie Einreichungsanforderungen mit einem Schlüsselwort heraus, und Sie finden eine Teilmenge.
Die Informationsrückgewinnung hat diese Spannung seit Jahrzehnten formuliert. Robert Fairthorne beschrieb zwei Systemtypen: „Only-But-Not-All“, das Präzision bevorzugt, und „All-But-Not-Only“, das Recall bevorzugt. Eine Websuche will das Erste, weil niemand über die erste Seite hinausliest. Compliance-Arbeit will das Zweite, weil ein falsch positives Ergebnis einen Blick kostet und ein falsch negatives Ergebnis einen Zeitplan. Die Werkzeuge, nach denen Menschen bei einem Leistungsverzeichnis greifen, von Ctrl+F bis zur Suchleiste eines PDF-Readers, sind Präzisionsinstrumente, die auf eine Recall-Aufgabe abzielen.
Das Lesen des gesamten Dokuments von Hand ist die Alternative mit hohem Recall, und sie verschlechtert sich mit dem Umfang. Ein Thread auf r/ConstructionManagers beginnt mit „warum sind submittals so ein Albtraum“, und die erste Antwort ist „Immer schmerzhaft, jeder Auftrag hat andere Spezifikationen.“ Diese Variation ist das Recall-Problem in einfacher Sprache. Wenn ein Team versucht, es zu automatisieren, zeigt sich auch die Vertrauenslücke. In einem separaten Thread, der nach Software fragt, die ein Leistungsverzeichnis liest und eine Excel-Liste der erforderlichen submittals zurückgibt, berichtete ein Manager, dass Procores automatisches Register „normalerweise zu vielen Fehlern führt“ und riet einem anderen, „den Tag damit zu verbringen, es manuell zu machen. Dann wissen Sie, dass es richtig ist“ (r/ConstructionManagers). Der Einwand ist nicht, dass Automatisierung langsam ist. Es ist, dass einer ungeprüften Liste nicht vertraut werden kann.
Schritt eins: Definieren Sie die Spaltenstruktur, bevor Sie extrahieren
Die zuverlässige Methode, Anforderungen aus Code zu extrahieren, besteht darin, zuerst festzulegen, wie eine Anforderung aussieht, und dann nur diese Felder abzurufen. Dies ist die Umkehrung der üblichen Dokumentverarbeitungsreihenfolge. Statt ein Tool zu bitten, 1.000 Seiten zusammenzufassen, benennen Sie die fünf gewünschten Spalten und lassen das Tool jede davon anhand ihrer Bedeutung lokalisieren.
In ImageToTable.ai ist dies Benutzerdefinierte Spaltenextraktion. Sie geben Spaltennamen ein, und die KI findet die passenden Werte überall im Dokument, indem sie versteht, was jedes Feld bedeutet, statt wo es steht – ohne pro Dokument eine Vorlage und ohne Trainingssatz. Für eine Liste von Einreichungsanforderungen ist eine funktionierende Spaltenstruktur:
- Spec Section, die Abschnittsnummer und der Titel, die die Anforderung stellen, z. B. 05 12 00 Structural Steel.
- Requirement, das einzureichende Element in den eigenen Worten des Dokuments.
- Submission Type, aus einer kontrollierten Liste wie Shop Drawing, Product Data, Sample, Certificate, Test Report oder Mockup.
- Deadline, das Datum oder die Vorlaufzeit, die der Abschnitt oder der Submittals Schedule daran knüpft.
- Responsibility, das Gewerk oder die Partei, die dafür verantwortlich ist.
Zwei dieser Spalten lohnen eine gezielte Erstellung. Submission Type ist eine abgeleitete Spalte, bei der die KI die Anforderung aus dem Kontext klassifiziert und sie den von Ihnen aufgeführten Optionen zuordnet, auch wenn das Dokument die Bezeichnung „Shop Drawing“ nie ausdruckt. Responsibility funktioniert genauso. Für angemeldete Benutzer hält ein Regelformat die Spaltennamen sauber und verlagert die Normalisierung in eine JSON-Regel, was wichtig ist, wenn Sie jedes Datum in einem Format oder jede Abschnittsnummer mit führenden Nullen wünschen. Der Sinn der Übung ist, dass eine Anforderungsliste ein kleines, benanntes Schema ist, keine Zusammenfassung des Dokuments.
Schritt zwei: Extrahieren und dann die Zeile gegen die Seite prüfen
Die Extraktion erzeugt die Liste. Die Überprüfung auf Seitenebene macht sie verteidigungsfähig, denn das Einzige, was ein Prüfer braucht, ist ein schneller Weg von einer Zeile zurück zu dem Satz, der sie erforderte.
Auf der Extraktionsseite werden lange Dokumente in Batches statt als eine Datei verarbeitet. Die Web-App und die API begrenzen einen einzelnen Upload auf 10 MB und 50 Seiten, sodass ein 1.000-seitiger Code in Chunks verarbeitet und zu einer Tabelle zusammengeführt wird, wobei dieselben benannten Spalten aus jedem Chunk gezogen werden. Die Mechanik entspricht einem Batch-Lauf über einen Ordner, und das Ziel ist dasselbe wie beim Umwandeln einer PDF in Excel, skaliert von einer Datei auf ein Leistungsverzeichnis. Warum eine Textebene die Aufgabe verändert, wird unter Was die Mehrseiten-Extraktion kann und was nicht behandelt.
Auf der Verifizierungsseite ordnet der Review Mode jeder extrahierten Zelle ihren Quellort über Bbox zu, das Begrenzungsfeld, das die KI um den Bereich zeichnet, aus dem ein Wert stammt. Wenn Sie mit der Maus über eine Zelle in der Tabelle fahren, wird der passende Bereich auf der Originalseite hervorgehoben. Klicken Sie auf einen Bereich auf der Seite, springt die Ansicht zurück zur entsprechenden Zelle. Sie können dies für eine einzelne Datei auslösen, was ein Credit kostet, oder die Auto-Annotation aktivieren, sodass die Felder bereits erzeugt werden, sobald die Verarbeitung abgeschlossen ist. Der praktische Effekt ist, dass die Bestätigung einer Zeile gegen eine 1.000-seitige Quelle Sekunden statt einer manuellen Suche dauert, und dieselbe Mechanik macht eine Verifizierungs-Checkliste überhaupt erst sinnvoll.
Dateien werden sicher verarbeitet und nicht gespeichert.
Der Überprüfungsplan: Breit stichprobenartig prüfen, Wichtiges erneut lesen
Ein Überprüfungsplan sollte seinen Aufwand proportional zu den Kosten eines Fehlers verteilen, nicht gleichmäßig über 300 Zeilen. Die meisten Zeilen in einer Einreichungsliste sind risikoarme Produktdaten. Einige wenige entscheiden über das gesamte Projekt.
Drei Maßnahmen decken den Großteil des Risikos ab:
Stichprobenartig eine Zufallsauswahl mit der Quelle abgleichen
Wählen Sie eine Streuung von Zeilen aus verschiedenen Gewerken und öffnen Sie jede einzelne über Bbox. Ein falscher Wert in einer risikoarmen Zeile ist jetzt günstig zu beheben, aber teuer, wenn er erst beim Projektabschluss entdeckt wird. Wenn zwei Zeilen aus demselben Abschnitt von der Quelle abweichen, benötigt der Abschnitt eine genauere Prüfung, nicht nur diese beiden Zeilen.
Die Abschnitte mit hohen Konsequenzen direkt erneut lesen
Positionen mit langer Vorlaufzeit, behördlich vorgeschriebene Sonderprüfungen und Abschnitte, die mehrere Gewerke steuern, verdienen eine zeilenweise Prüfung gegen die extrahierten Zeilen. Dies sind die Abschnitte, in denen eine einzige Auslassung einen Zeitplan blockiert. Lesen Sie also die Quelle, nicht nur die Liste. Die Regel lautet: Prüfaufwand an den Konsequenzen ausrichten.
Mit dem Submittals Schedule abgleichen
Falls Section 01 32 19 oder ein projektbezogener Einreichungszeitplan existiert, vergleichen Sie dessen Einträge in beide Richtungen mit Ihren extrahierten Zeilen. Ein Zeitplaneintrag ohne Zeile ist ein Recall-Fehler auf Ihrer Seite. Eine Zeile ohne Zeitplaneintrag kann eine Anforderung sein, die der Zeitplan selbst ausgelassen hat.
Ein Manager im r/ConstructionManagers-Thread oben formulierte denselben Instinkt in einem Satz: „Führen Sie die Einreichung immer auf den genauen Leistungsabschnitt oder die Zeichnungsnotiz zurück, die sie erfordert." Ein Überprüfungsplan ist diese Anweisung, umgesetzt in eine wiederholbare Abfolge, sodass die Rückverfolgung bei den Abschnitten erfolgt, die Ihnen schaden können, statt bei den Zeilen, die zufällig ins Auge fallen.
Was hier kein Tool versprechen kann
Kein Modell garantiert Vollständigkeit bei einem 1.000-seitigen Normdokument, und jedes Produkt, das etwas anderes behauptet, beschreibt eine Demo, kein Regelwerk. Der Recall ist durch die Spaltenmenge und die darin enthaltenen Wörter begrenzt. Wenn eine Anforderung so formuliert ist, dass Ihre Spalten sie nie beschreiben, kann ein Modell sie trotzdem übersehen – genau deshalb gibt es den Überprüfungsplan, und genau der Plan, nicht die Extraktion, trägt die Gewährleistung.
Das Tool interpretiert die Bauordnung ebenfalls nicht. Es extrahiert den Anforderungstext, den Sie anfordern; es entscheidet nicht, ob eine Anforderung auf Ihren Umfang zutrifft, ob eine referenzierte Norm die Verpflichtung ändert oder ob die Einreichung, die Sie schließlich erstellen, konform ist. Das sind fachliche Urteile. Bei einem Dokument, dessen Anforderungen teilweise in Kapitel-35-Verweisen und lokalen Änderungen liegen, kann die Extraktion nur die Datei abdecken, die Sie bereitstellen, und das Zusammenstellen des vollständigen Dokumentsatzes ist ein Schritt, den kein Extraktor für Sie übernimmt.
Zusammen betrachtet definieren die beiden Grenzen die ehrliche Methode: eine definierte Spaltenmenge zur Erhöhung des Recall und ein Überprüfungsplan, der auf das Risiko eines Fehlers zugeschnitten ist. Alles andere ist eine Behauptung, die niemand belegen kann.
FAQ
Kann KI jede Einreichungsanforderung in einer 1.000-seitigen Bauordnung finden?
Nicht mit einer Garantie. Ein visionbasierter Extraktor kann eine definierte Spaltenmenge aus dem gesamten Dokument mit weit höherem Recall ziehen als eine Stichwortsuche, und die Seitenverifizierung ermöglicht es Ihnen, das Ergebnis zu prüfen. Die Vollständigkeit hängt weiterhin von Ihrer Spaltenmenge und einem Überprüfungsdurchgang über die Abschnitte ab, in denen ein Fehler teuer ist.
Soll ich die gesamte Bauordnung in einer Datei hochladen?
Nein. Ein einzelner Upload ist auf 10 MB und 50 Seiten begrenzt, und die Verarbeitungsgenauigkeit bleibt besser, wenn ein langes Dokument in Chunks aufgeteilt und zusammengeführt wird. Teilen Sie die Bauordnung entlang ihrer eigenen Abschnittsgrenzen, verarbeiten Sie die Chunks als einen Batch und ziehen Sie dieselben Spalten aus jedem. Die Mechanik eines Mehrdatei-Laufs ist dieselbe wie beim Stapelverarbeitung mehrerer Dateien auf einmal.
Wie erkenne ich Anforderungen, die mit anderen Wörtern formuliert sind?
Beschreiben Sie das Feld, statt eine wörtliche Zeichenkette zu verwenden. Eine abgeleitete Spalte mit einer Optionsliste, z. B. Submission Type mit Shop Drawing, Product Data, Sample, Certificate, Test Report oder Mockup, ermöglicht es dem Modell, die Anforderung aus dem Kontext zu klassifizieren, statt ein einzelnes Schlüsselwort abzugleichen. Das ist der Unterschied zwischen Suchen und Extrahieren.
Ersetzt das eine Einreichungsübersicht?
Nein. Die Extraktion erzeugt die erste Liste, die die Übersicht speist. Die Verfolgung von Status, Prüfern und Genehmigungsdaten gehört weiterhin in ein Einreichungsverwaltungstool oder eine Tabellenkalkulation. Was sich ändert, ist, dass die Übersicht mit einer überprüfbaren Liste beginnt, statt mit einer manuellen Zusammenstellung, die niemand vollständig verifizieren kann.
Kann das Tool mir sagen, ob eine Anforderung auf meinen Leistungsumfang zutrifft?
Nein. Das Tool extrahiert den Anforderungstext und die von Ihnen benannten Felder. Die Entscheidung über die Anwendbarkeit, das Lesen über referenzierte Normen hinweg und die Bestätigung der Konformität bleiben menschliche Aufgaben, und der Prüfplan ist der Ort, an dem diese Entscheidungen getroffen werden.
Der Instinkt, ein langes Dokument mit Ctrl+F zu durchsuchen, ist vernünftig. Er zielt nur auf die falsche Kennzahl. Die Suche belohnt Präzision, die Konformität belohnt Recall, und in der Lücke dazwischen wartet eine übersehene Einreichung. Definieren Sie die Spalten, extrahieren Sie nur diese, und verwenden Sie Ihre Überprüfung auf die Abschnitte, in denen ein Fehler Sie tatsächlich etwas kosten würde. Eine Anforderungsliste, die Sie bis zur Seite zurückverfolgen können, ist mehr wert als eine vollständig aussehende, die Sie nicht zurückverfolgen können.
